佐和駅東西自由通路及び新駅舎整備事業

ページID1004841  更新日 2022年6月23日

印刷大きな文字で印刷

お知らせ

  • 令和3年12月22日 仮駅舎の供用開始等について

仮駅舎の供用開始等について

令和3年12月22日(水曜日)より、改札口が仮駅舎に切り替わりました。

また、令和4年1月7日(金曜日)から、車の移動ルートやタクシーの乗降位置など、西口ロータリーのご利用方法が変わっています。

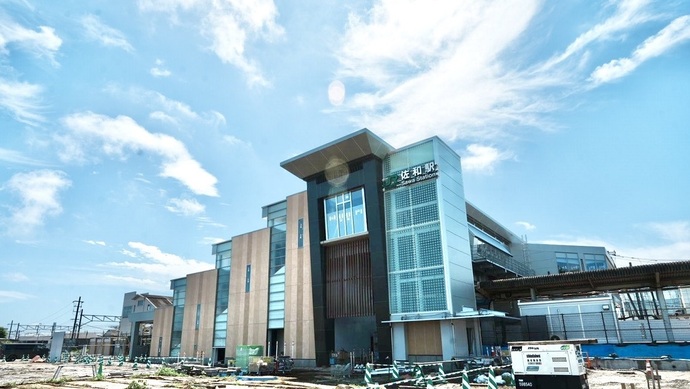

工事期間中の西口広場

イラスト:西口広場(工事期間中)



事業概要

佐和駅へのアクセスや駅周辺の回遊性の向上を図るとともに、交通結節点としての機能強化を目指し、佐和駅の東西自由通路及び新駅舎、東口駅前広場等の整備を計画しています。東西自由通路の整備及び駅舎の橋上化を図った新しい佐和駅を整備します。

東西自由通路及び新駅舎の完成予想図について

デザインコンセプトやそれに基づくデザイン案について、地域の意見を伺いながら検討を進め、新しい佐和駅の完成予想図を作成しました。

  • イラスト:西口完成予想図

    西口完成予想図

  • イラスト:東口完成予想図

    東口完成予想図

  • イラスト:西口完成予想図(夜景)

    西口完成予想図(夜景)

  • イラスト:東口完成予想図(夜景)

    東口完成予想図(夜景)


東口・西口広場の完成予想図について

地域の意見を踏まえたデザイン検討を行い、駅前広場の完成予想図を作成しました。

広場のデザインコンセプト

「交通広場」に「交流広場」を。

「駅」と「広場」が呼応する空間に。



  • イラスト:西口広場完成予想図

    西口広場完成予想図

  • イラスト:東口広場完成予想図

    東口広場完成予想図

西口広場施設概要(予定) 東口広場施設概要(予定)
  • 面積 約4,000平方メートル
  • 一般車駐車場 16台(内障害者用 1台)
  • 一般車一時乗降場 8台(内障害者用 1台)
  • バス停留場 2台
  • タクシー停留場 2台
  • 交流広場 1箇所
  • 面積 約6,000平方メートル
  • 一般車駐車場 17台(内障害者用 2台)
  • 一般車一時乗降場 9台(内障害者用 1台)
  • バス停留場 2台
  • タクシー停留場 2台
  • 交流広場 1箇所




整備スケジュール

令和3年7月に工事着手し、令和5年の供用開始を予定しています。

工程表

スケジュール 平成29年度基本設計 平成29~30年都市計画決定・交付決定 平成30年基本協定 平成30~令和元年基本設計 令和元~2年実施設計 令和2年12月施行協定令和2~5年工事

おおまかな工事の流れ

  • 令和3年7月~12月:仮駅舎整備
  • 令和3年12月22日:現駅舎から仮駅舎へ切替、西口広場交通規制開始
  • 令和4年1月:現駅舎撤去 → 新駅建設開始
  • 令和5年:新駅供用開始 → 乗換跨線橋・仮駅舎撤去

PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。

このページに関するお問い合わせ

都市計画課 工務係
〒312-8501 茨城県ひたちなか市東石川2丁目10番1号
代表電話:029-273-0111 内線:1363、1364
ファクス:029-276-0479
お問い合わせは専用フォームをご利用ください。
